2021年一建考试水利工程实务章节考点:水利工程建设项目风险管理和安全事故应急管理

 二维码 1

2021年一建考试水利工程实务章节考点:水利工程建设项目风险管理和安全事故应急管理

一、水利工程建设项目风险管理

(一)水利水电工程建设风险分类。

(1)人员伤亡风险;

(2)经济损失风险;

(3)工期延误风险;

(4)环境影响风险;

(5)社会影响风险。

(二)风险处置方法

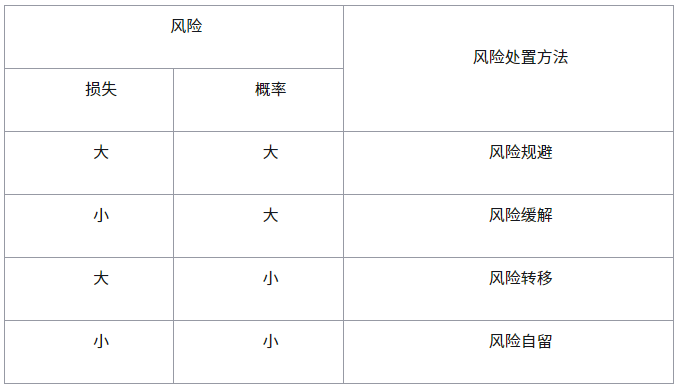

风险控制应采取经济、可行、积极的处置措施,具体风险处置方法有:风险规避、风险缓解、风险转移、风险自留、风险利用等方法。处置方法的采用应符合以下原则:

注:(1)有利于工程项目目标的风险,宜采用风险利用。

(2)采用工程保险等方法转移剩余风险时,工程保险不应被作为唯一减轻或降低风险的应对措施。

二、水利生产安全事故应急预案(变)

按照不同的责任主体,国家突发公共事件应急预案体系设计为国家总体应急预案、专项应急预案、部门应急预案、地方应急预案、企事业单位应急预案五个层次。《水利部生产安全事故应急预案(试行)》(水安监[2016] 443号)属于部门预案。(13年单选)

1.应急管理工作原则

( 1 ) 以人为本,安全第一。

( 2 ) 属地为主,部门协调。

( 3 ) 分工负责,协同应对。

( 4 ) 专业指导,技术支撑。

( 5 ) 预防为主,平战结合。

2.事故分级(14年案例)

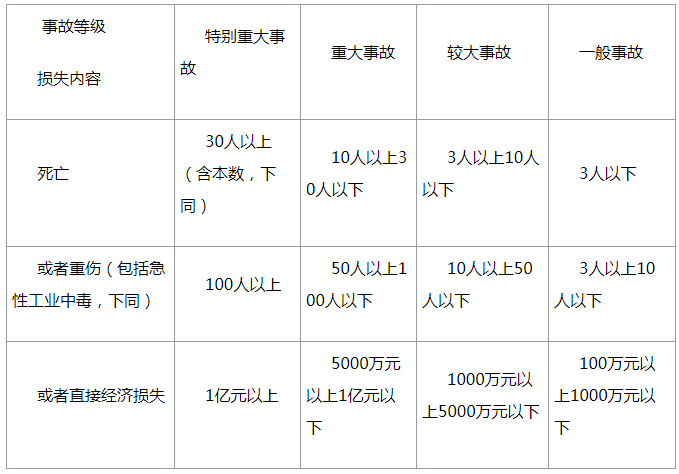

生产安全事故分为特别重大事故、重大事故、较大事故和一般事故4个等级。

较大涉险事故,是指发生涉险10人以上,或者造成3人以上被困或下落不明,或者需要紧急疏散500人以上,或者危及重要场所和设施(电站、重要水利设施、危化品库、油气田和车站、码头、港口、机场及其他人员密集场所)的事故。

3.预警管理

4.事故信息报告与先期处置

事故报告方式分快报(快报可采用电话、手机短信、微信、电子邮件等多种方式,但须通过电话确认)和书面报告。

5.报告程序和时限

7.生产安全事故应急响应(14年案例)

( 1 ) 应急响应分级。应急响应设定为一级、二级、三级三个等级。

( 2 ) 应急响应流程。①启动响应;②成立应急指挥部;③会商研究部署;④派遣现场工作组;⑤跟踪事态进展;⑥调配应急资源(应急专家、专业救援队伍和有关物资、器材);⑦及时发布信息;⑧配合政府或有关部门开展工作;⑨其他应急工作(配合有关单位或部门做好技术甄別工作等);⑩响应终止。

8.保障措施(14年案例)

包括:信息与通信保障;人力资源保障;应急经费保障;物资与装备保障。

【例题·案例节选】【2014】

某大型水闸工程建于土基上。施工过程中发生了如下事件:

事件一:为加强工程施工安全生产管理,工程开工前,水行政主管部门对施工企业的“三类人员”安全生产考核合格证进行了检查;项目法人组织制定了本工程项目建设质量与安全事故应急预案,落实了事故应急保障措施。

事件二:桥头堡混凝土施工中,两名工人沿上、下脚手架的斜道向上搬运钢管时,不小心触碰到脚手架斜道外侧不远处的380v架空线路,造成1人死亡、1人重伤。

【问题】

1.事件一中的“三类人员”是指哪些人员?事故应急保障措施分为哪几类?

2.水利工程生产安全事故共分为几级?事件中的事故属于哪一级?

【参考答案】

1.(1)“三类人员”是指施工企业主要负责人、项目负责人及专职安全生产管理人员;

(2)事故应急保障措施分为信息与通信保障、人力资源保障、应急经费保障、物资与装备保障。

2.(1)水利工程生产安全事故分为特别重大事故、重大事故、较大事故、一般事故4级。

(2)本题中,1人死亡、1人重伤,属于一般事故。


温馨提示:因考试政策时间不断变化与调整,网站提供的以上信息仅供参考,相关资讯及考试信息均为各大网站整合资料。如有异议,请考生以权威部门公布的内容为准,如有文章侵权,请致电(0351)2599353.
距离2021年
考试还有
报名、考试、查分时间免费短信提醒
手机
*
课程
*
立即预约
热点推荐
注册免费领取资料
注册免费领取
姓名
*
电话
*
课程项目
备注
*
提交
华图优学®教育 课程咨询热线
400-887-0351
天津总部: 天津市武清区汊沽港镇港韵新苑小区配建1号楼301室-21
山西总部: 山西省太原市综合改革示范基地唐槐园区4号楼8层
     微信公众号
 版权所有: 华图优学教育集团
友情链接:
在线客服系统
